·首页 ·设为首页 ·添加收藏


新闻动态
公司新闻
广告宣传
行业资讯

行业资讯
中石油西气东输深圳LNG外输管道顺利投产
发布者:蓝火焰科技 发布时间:6/30/2020 9:47:09 AM阅读:

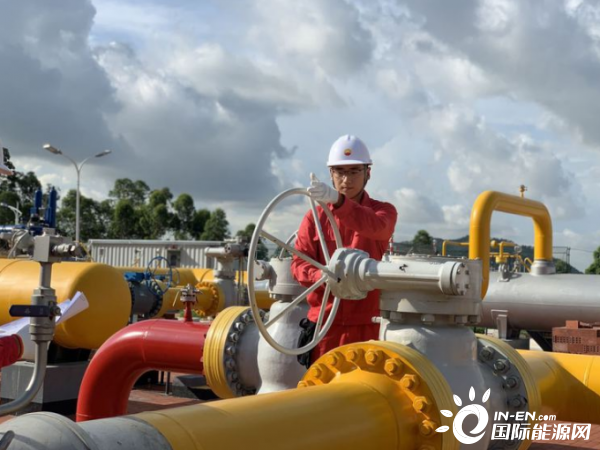

 6月29日8时,随着中石油北京油气调控中心一声令下,西气东输二线的天然气从西气东输清溪清管站源源不断地进入了深圳LNG外输管道,标志着中石油西气东输深圳LNG外输管道项目顺利投产。

为尽快实现“互联互通”国家能源战略布局,有效缓解北方冬季用气紧张局面,由中国石油西气东输承建的深圳LNG外输管道项目,于2019年4月全面开工。

作为首批应急项目,面临着工期紧张、手续复杂、地质多变、环境敏感、高温多雨等诸多困难。

从项目前期核准工作开始,国家能源局、广东省发改委、深圳市、东莞市、惠州市大力支持和推动,协调解决了管道压力、设计等级、临时用地、公路穿越等70多项难题,为深圳LNG外输管道项目建设争取出宝贵的时间。

深圳LNG外输管道项目线路全长64.3公里,途经广东省深圳市、惠州市和东莞市,沿途设有5座阀室,一座清管站,在东莞市清溪镇与中石油西气东输二线广深支干线连通。

管道线路经过人口密集区附近,98处与在役管道交叉、129次穿越公路、41处河流穿越。管道路由经过7个环境保护区和水源地,50多个环境敏感点,环保要求极为严格。在政府部门的监督指导下,整个项目建设过程,坚持把安全环保摆在第一位,严控排污排水,高标准增加了覆网、挡土、围挡、沉淀、过滤等保护措施。

施工区域地处广东,仅2019年夏秋季,累计降雨110天,其中大到暴雨42天,每月有效工日仅有50%左右。承建单位加大设备人员等资源投入、优化工法工序,全力保障施工进度。

工程攻坚期遭遇新冠肺炎疫情,各级地方政府严格限制人员流动和复工复产。承建单位一面积极办理复工申请,一面强力落实上千人的隔离、检测和防疫物资的保障,确保了跨省跨市千人复工的“零感染”和“零传播”。

在各级政府部门的支持和督导下,承建单位克服了隧道爆破时间限制的困难,突破了定向钻阶梯地质断层的瓶颈,战胜了地下多层流高水位的困扰,攻克了数千方高等级硬度的顽石,实现了安全、优质、高效的建设目标。

中石油西气东输深圳LNG外输管道项目顺利建成,将多渠道海外进口LNG气源与“中亚气”“缅甸气”结网集输,奠定“互联互通”的格局,在“南气北送”国家能源战略布局中将发挥重要的枢纽作用,为我国经济发展提供硬核的能源支持。



上一篇:液化天然气在全球天然气贸易中的份额迅速上升
下一篇:海南首座大型天然气调峰电厂投产发电


公司主营产品:天然气增效剂天然气添加剂天然气切割气工业燃气添加剂 Copying © 2010 佛山市顺德区蓝火焰科技有限公司 版权所有│ 粤ICP备10215400号
网站技术支持:佛山网站建设 顺德网站建设
