川投资阳燃气发电项目建设跑出“加速度”
发布者:蓝火焰科技 发布时间:10/14/2022 8:49:53 AM阅读:

10月10日,安岳县永顺镇,川投集团资阳燃气电站新建工程项目的一场内部会议上,工程技术部经理罗烨兵的工作汇报不断被电话打断。忙碌,是这位工程技术部负责人近几个月的真实写照。

川投集团资阳燃气电站新建工程项目是川投资阳燃气发电项目的一期工程。作为2022年省重点建设项目,川投资阳燃气发电项目总投资60亿元,一期于今年7月正式动工,项目投产后预计年发电量70亿度,可供300万个家庭生活使用。

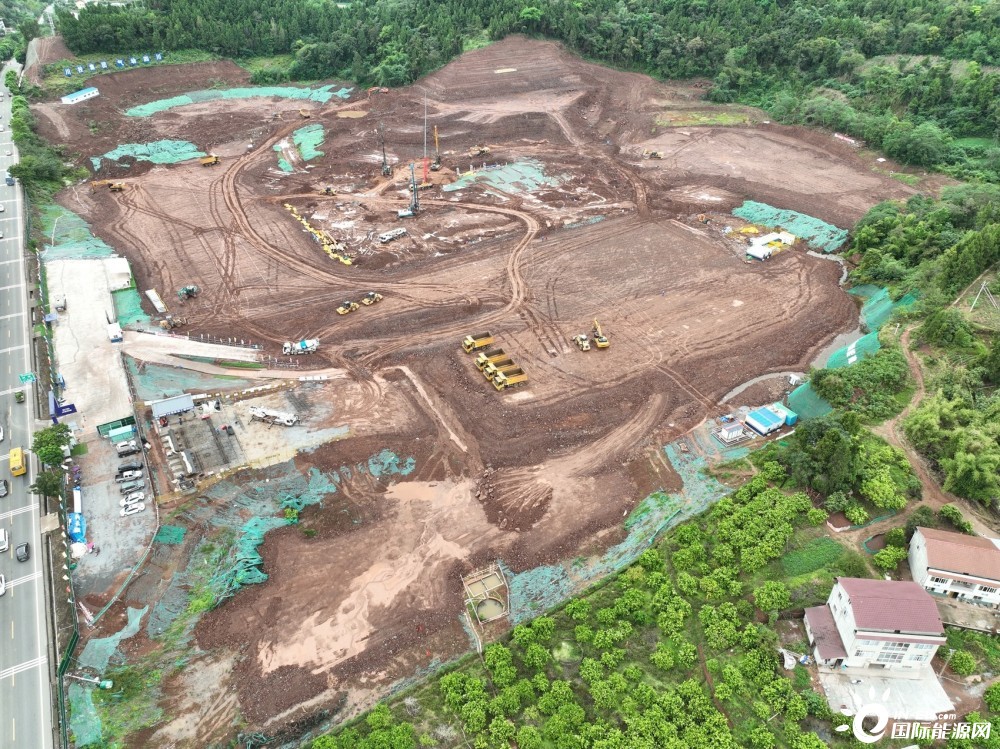

川投集团资阳燃气电站新建工程项目(图片由受访者提供)

为及时掌控项目建设,罗烨兵自制“作战图”:在日历上先用蓝笔勾出预期进度,再用红笔填上实际进展。“目前一期项目主厂房开始基础施工,这比预计提前了15天。”罗烨兵对这个成果还算满意。

目前,川投集团资阳燃气电站新建工程现场,100多名施工人员和30余台施工机械在6个作业面同时作业。“我们力争在11月达到500名施工人员,实现8到9个工作面同时作业,12月底前完成主厂房基础‘出零米’。”对于项目未来,罗烨兵充满信心。
